Строительство теплоэлектростанции «Дамбадаржаа» мощностью 63 МВт завершится в августе 2026 года
Строительство теплоэлектростанции (ТЭС) «Дамбадаржаа» мощностью 63 МВт в Монголии продолжается, общий прогресс выполнения проекта составляет около 40%.
Ожидается, что объект будет сдан в эксплуатацию в августе 2026 года:
· Завершены земляные и фундаментные работы для более чем 10 основных и вспомогательных зданий, включая главный корпус котельной, угольный склад, административное здание и механический цех

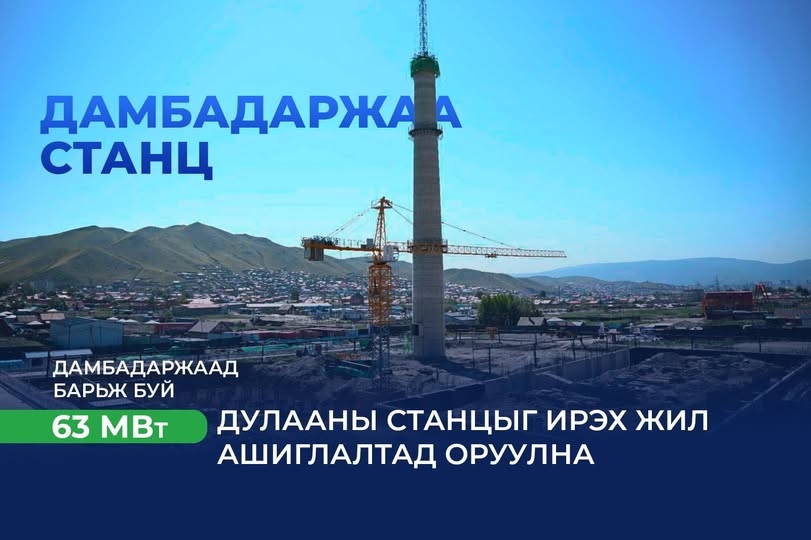

· Завершена заливка железобетонного дымовой трубы высотой 86 метров
· Выполнена высокотемпературная футеровка внутренних поверхностей
Основное оборудование для станции заказано за рубежом, на площадку уже доставлено более 30% котельного оборудования.
Реализация проекта позволит усилить энергетическую независимость региона и обеспечить надежное теплоснабжение потребителей.
